Quand votre entrepreneur vous parle de "plancher hourdis" ou de "dalle pleine", il attend souvent une validation rapide. Pourtant, ce choix détermine la résistance de votre plancher pour toute la durée de vie de la maison — et les erreurs d'exécution sur ce point sont parmi les plus coûteuses à corriger.
Qu'est-ce qu'un plancher hourdis ?

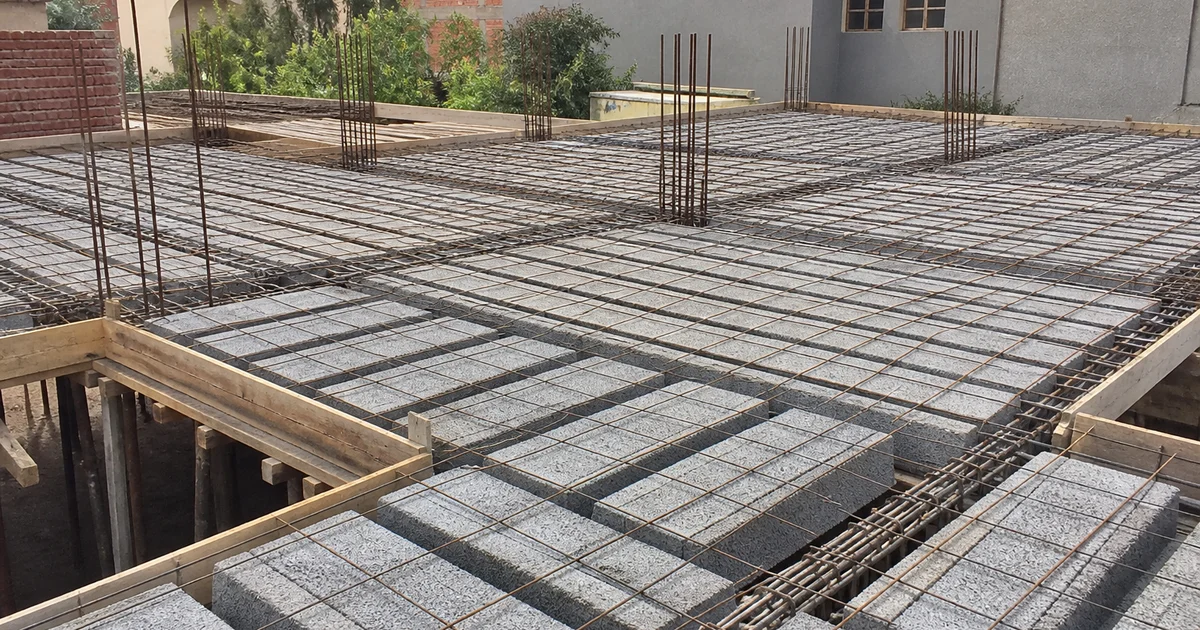

Le plancher hourdis est composé de trois éléments : les poutrelles (béton précontraint, nervures portantes), les hourdis (blocs de remplissage en terre cuite ou béton léger, ne portent pas), et la dalle de compression (béton armé coulé dessus, épaisseur 5 à 7 cm).
Dans un plancher hourdis, seules les poutrelles et la dalle de compression portent. Les hourdis en terre cuite ne portent pas — c'est important pour vérifier correctement l'exécution.
Qu'est-ce qu'une dalle pleine ?
La dalle pleine est un tablier continu de béton armé coulé sur un coffrage complet, sans poutrelles ni entrevous. Épaisseur généralement 15 à 25 cm pour du résidentiel au Maroc. Ferraillage bidirectionnel obligatoire.
Comparatif : hourdis vs dalle pleine
Plancher hourdis
- Coût inférieur de 20 à 35% vs dalle pleine
- Plus léger — moins de charge sur les fondations
- Mise en œuvre rapide — moins de coffrage
- Meilleure isolation thermique naturelle
- Moins adapté aux portées irrégulières
- Sensible à la qualité de pose des poutrelles
- Canalisations difficiles à intégrer après coup
Dalle pleine
- Résistance uniforme dans toutes les directions
- Indispensable sur portées irrégulières
- Obligatoire pour balcons et cantilevers
- Intégration canalisations plus aisée
- Coût plus élevé
- Plus lourd — charges importantes sur la structure
- Coffrage complet obligatoire
Quand choisir l'un ou l'autre au Maroc ?
| Situation | Recommandation | Pourquoi |
|---|---|---|
| Pièces rectangulaires portée < 6 m | Hourdis | Solution standard, économique, adaptée |
| Balcons et terrasses en porte-à-faux | Dalle pleine obligatoire | Le hourdis ne peut pas travailler en cantilever |
| Escaliers et trémies | Dalle pleine | Géométrie irrégulière incompatible avec poutrelles |
| Portée > 6 m ou charges lourdes | Dalle pleine ou hourdis renforcé | Selon calcul ingénieur de structure |
| Salle de bain / cuisine | Hourdis avec réservations planifiées | Prévoir les réservations avant coulage |
Le choix entre hourdis et dalle pleine doit toujours être validé par votre ingénieur de structure sur le plan de béton armé. Jamais par l'entrepreneur seul, jamais à l'oral.
Les erreurs les plus fréquentes
Sur le plancher hourdis
Espacement des poutrelles non conforme. Le plan indique un espacement précis (souvent 60-65 cm entre axes). Un espacement plus large réduit la résistance du plancher — invisible une fois coulé mais mesurable avant.
Hourdis fissurés ou cassés posés quand même. Un hourdis fissuré est inutile comme coffrage perdu et fragilise la zone. Vérifiez visuellement avant coulage.
Dalle de compression trop mince. Épaisseur minimale 5 cm sur le dessus des hourdis. En dessous, fissurations en surface rapidement.
Absence de treillis soudé dans la dalle de compression. Économie courante sur les petits chantiers — provoque des fissurations en surface.
Des balcons construits en hourdis au lieu d'une dalle pleine. L'entrepreneur économise du coffrage. Résultat : fissurations à la jonction balcon-plancher dans les 2 à 5 ans, parfois risque structurel réel.
Ce qu'il faut vérifier avant le coulage
- L'espacement entre les poutrelles correspond au plan de béton armé
- Les poutrelles reposent correctement sur les murs ou poutres
- Aucun hourdis fissuré ou cassé n'est en place
- Les chaînages périphériques sont posés et conformes au plan
- Le treillis soudé de la dalle de compression est en place
- Les cales maintiennent le treillis à bonne hauteur
- Les réservations pour canalisations sont faites avant coulage
- L'épaisseur de la dalle de compression sera d'au moins 5 cm
- L'épaisseur du coffrage correspond à l'épaisseur prévue sur le plan
- La nappe inférieure de barres est en place avec bon diamètre et espacement
- La nappe supérieure est en place aux appuis
- Les cales maintiennent les barres au bon enrobage
- Les armatures de relevé sur balcons sont bien ancrées dans le plancher intérieur
- Les réservations pour descentes de canalisations sont posées
- Le coffrage est stable, étanche et bien étayé
Vous n'êtes pas sur place pour vérifier ?
Un de nos ingénieurs contrôle le plancher avant chaque coulage — rapport photo horodaté, statut conforme ou bloquant, validation avant déblocage du paiement.
Découvrir notre suivi de chantier Poser une question sur WhatsAppQuestions fréquentes
Quelle est la différence de coût entre hourdis et dalle pleine au Maroc ?
Le plancher hourdis est généralement moins coûteux de 20 à 35% par rapport à une dalle pleine de même portée. Sur une maison R+1 standard, l'économie peut représenter 15 000 à 40 000 DH selon la superficie.
Mon entrepreneur veut faire toute la maison en dalle pleine. Est-ce justifié ?
Pas nécessairement. Une dalle pleine sur toutes les pièces simplifie le travail de l'entrepreneur mais augmente votre facture et le poids de votre structure. Demandez à voir le plan de béton armé signé par votre ingénieur — c'est lui qui décide, pas l'entrepreneur.
Peut-on percer un plancher hourdis après coulage ?
Oui mais en évitant absolument les poutrelles. Percer une poutrelle affaiblit définitivement le plancher. Les réservations doivent être placées entre les poutrelles avant le coulage.
